寺田拡幅改良他工事 Works
寺田拡幅改良他工事
- 発注者
- 近畿地方整備局 京都国道事務所
- 工事場所
- 自)京都府城陽市寺田地先
至)京都府木津川市木津奈良道地先 他 - 竣工
- 令和3年3月31日

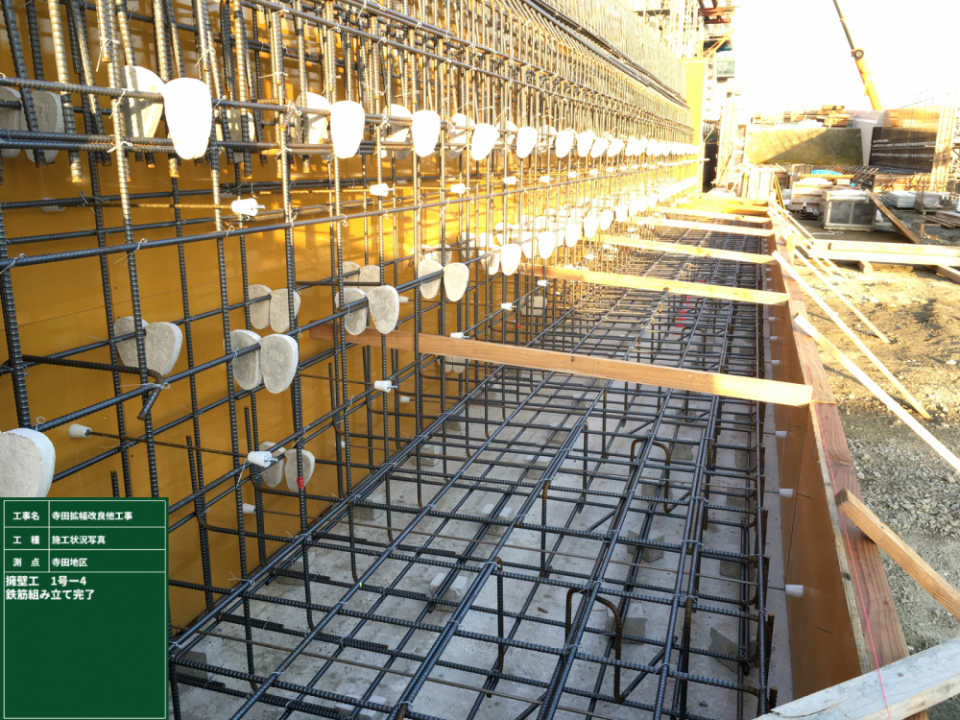

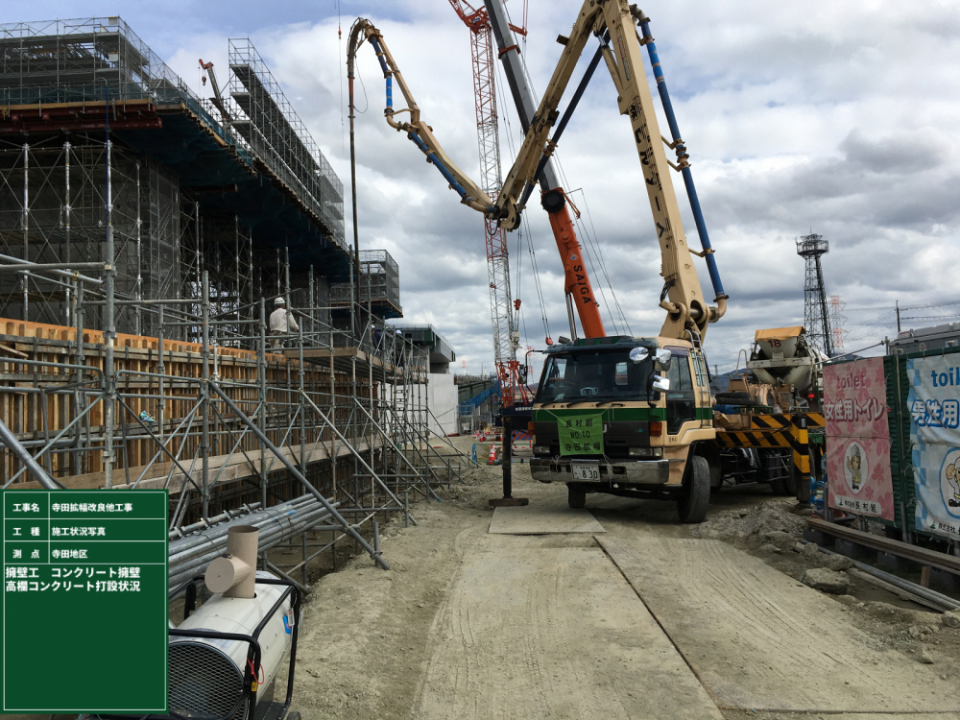

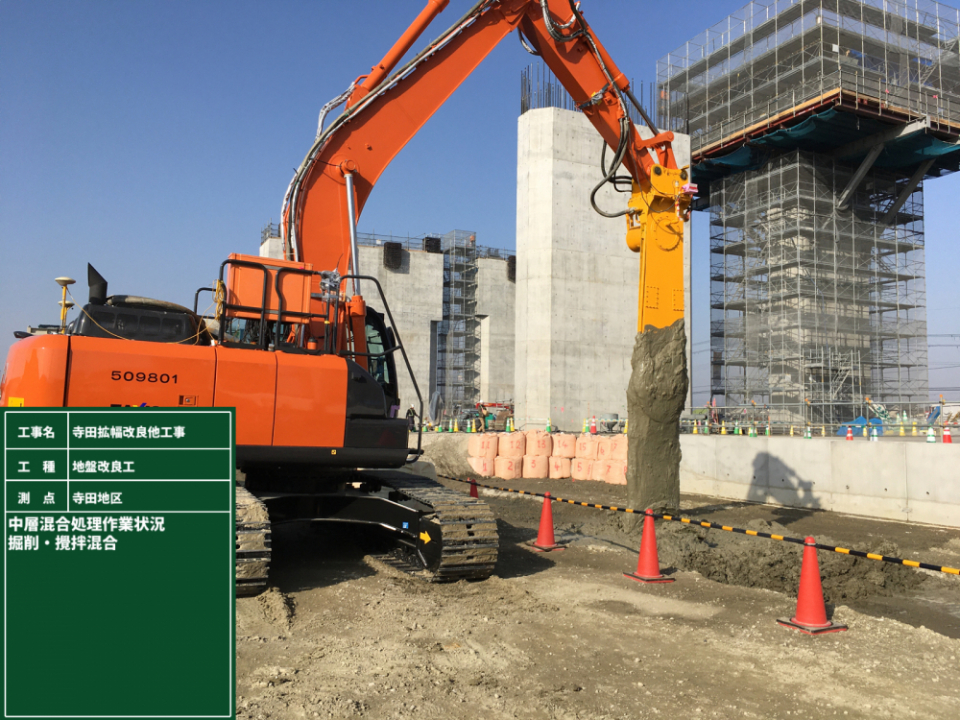

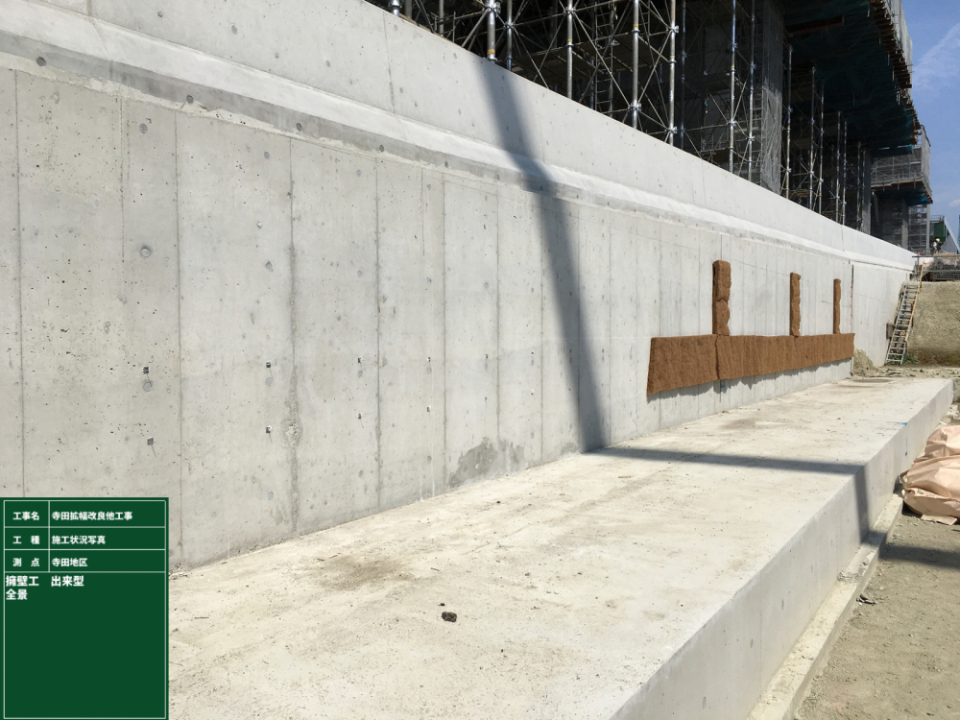

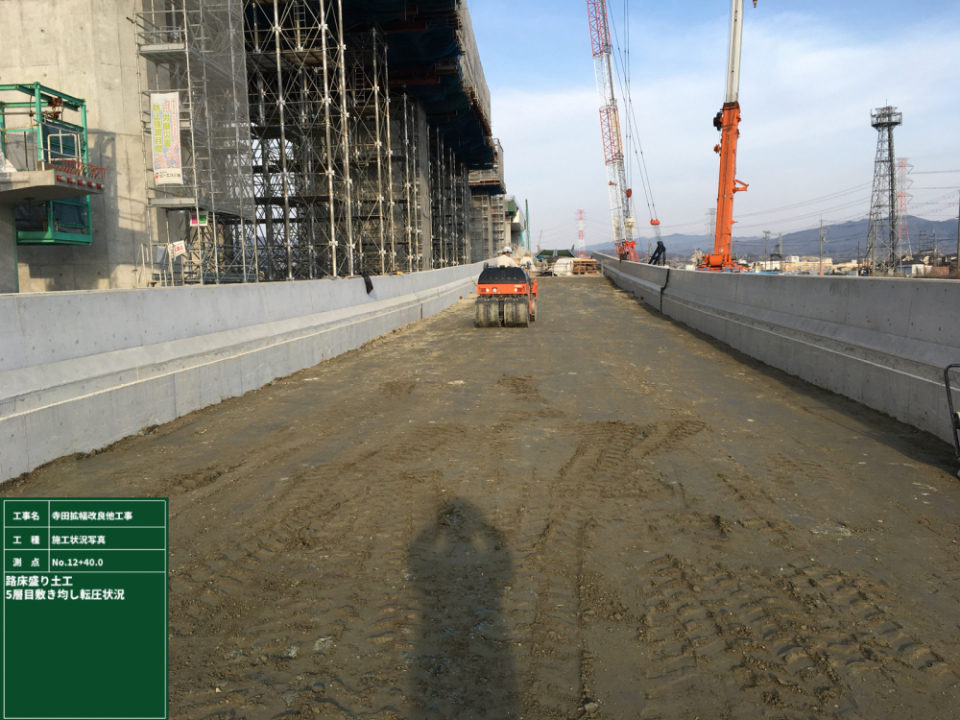

本工事は寺田地区と木津地区(5号緑地、10号緑地、奈良道交差点)の2地区に分かれていました。寺田地区は大久保バイパスの2車線化に伴うL型擁壁の施工とヤード内の仮置き土の搬出です。地盤改良を行った後にL型擁壁の施工だったのですが、NEXCO西日本の新名神高速道路の工事が近接して行われており、施工ヤードが重複していた事から工程調整に苦労しました。

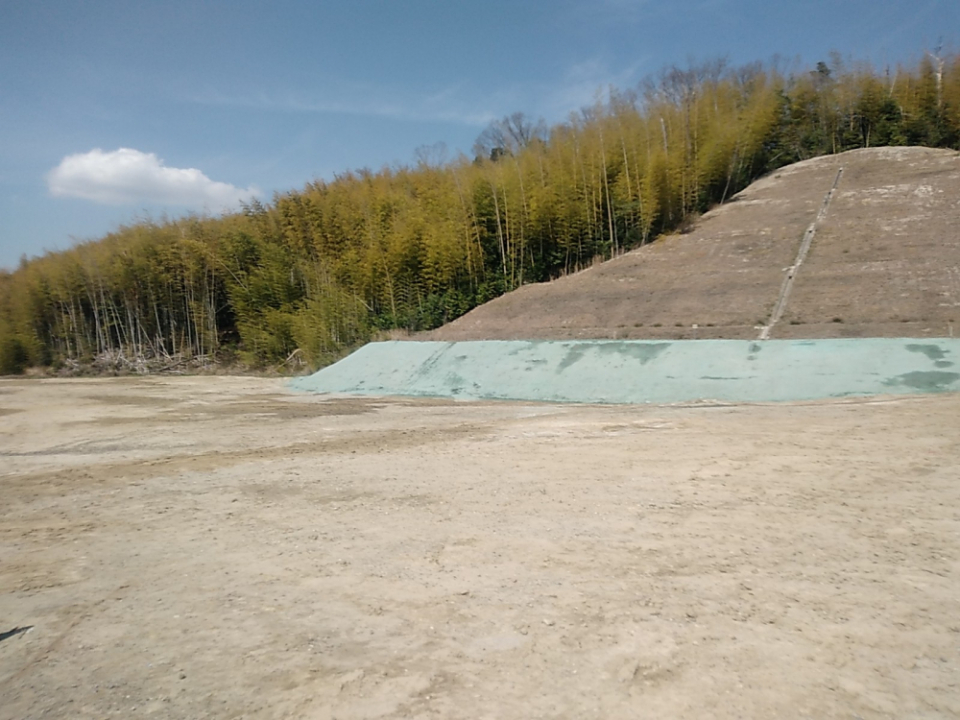

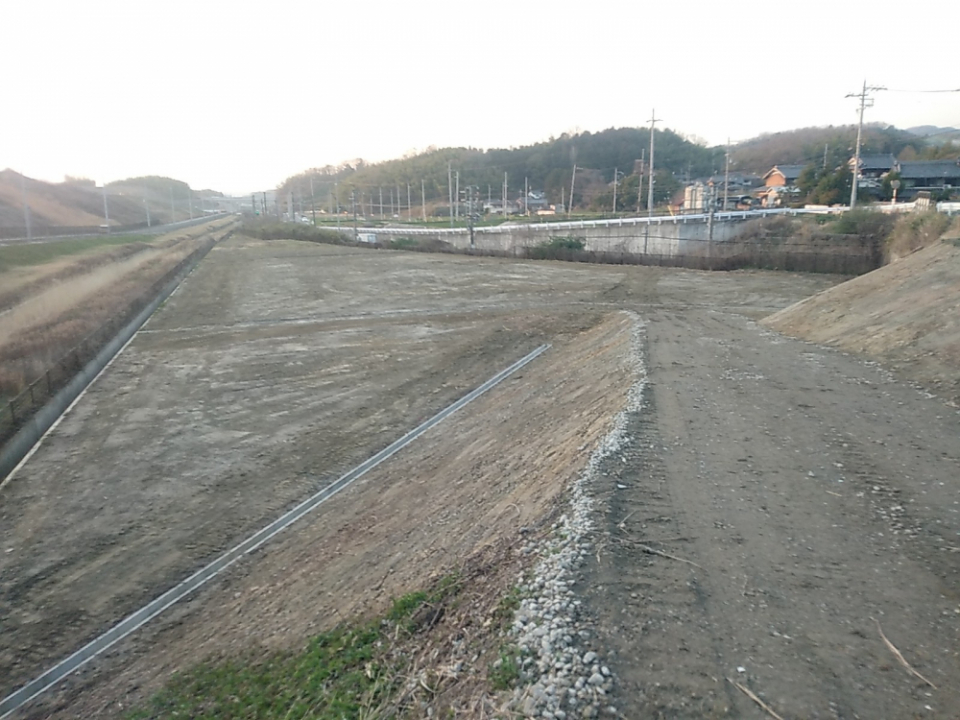

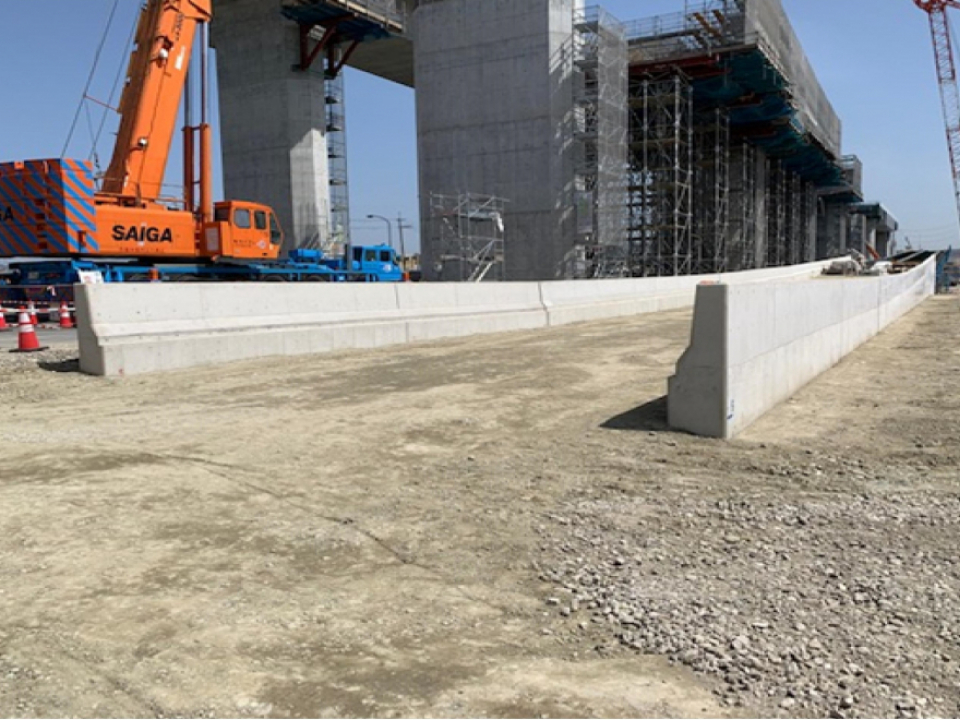

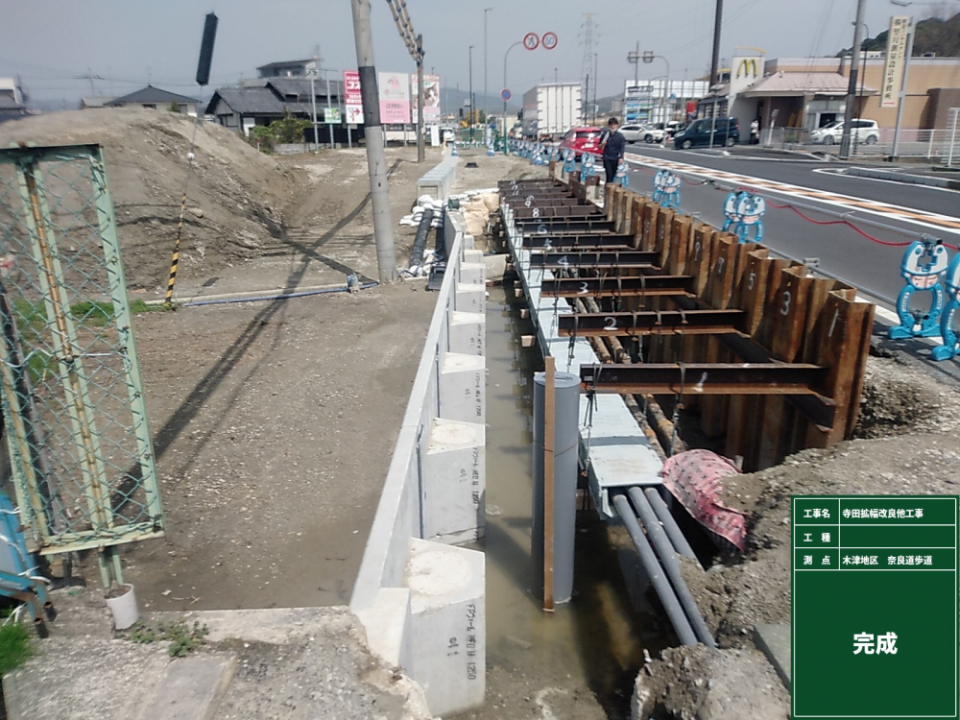

木津地区では仮置き土の搬出、奈良道交差点では歩道改良に伴う自立式擁壁の施工でした。特に奈良道交差点の自立式擁壁の施工ではNTT等の埋設管が多数あり、防護をしてから擁壁の施工に入りました。工期も短く、夜間工事もあった事から、安全対策には気を配りました。
工事終盤には4箇所同時施工となり、人員、施工機械等の確保が困難な場面がありましたが、事故なく工期内に工事を終えることができました。
