国道9号園部仮橋架設工事 Works

国道9号園部仮橋架設工事 写真1
国道9号園部仮橋架設工事 写真2
国道9号園部仮橋架設工事 写真3

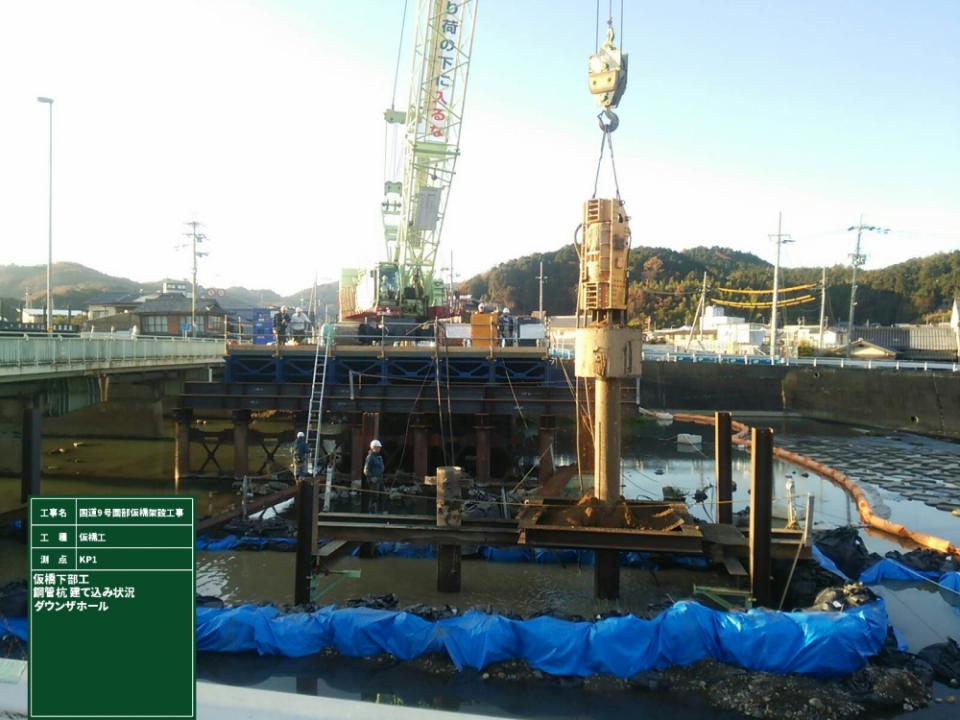

国道9号園部仮橋架設工事 写真4

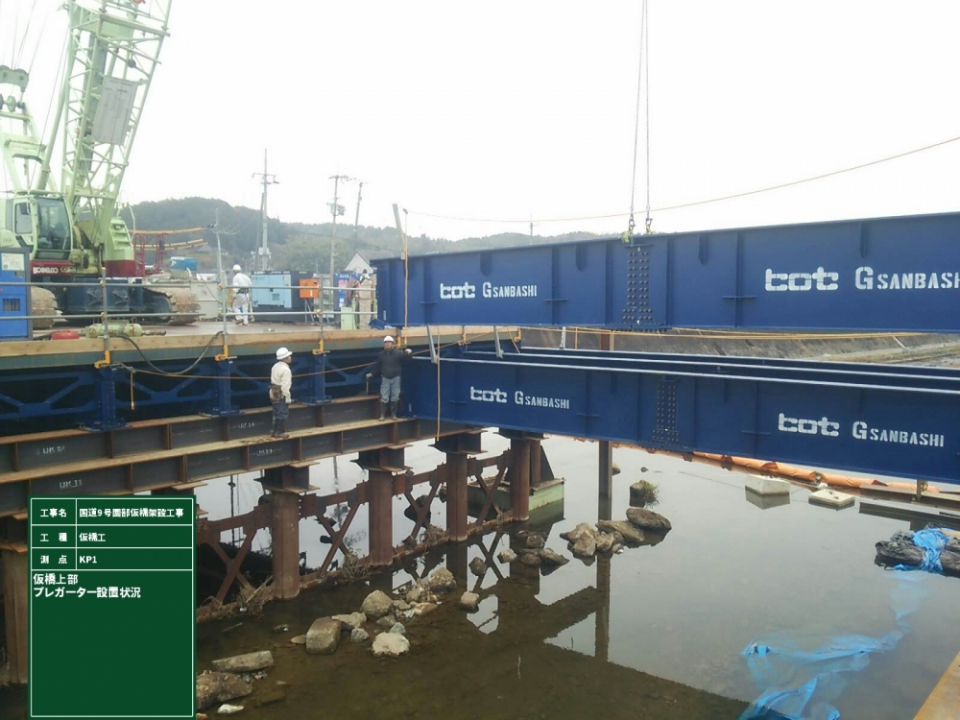

国道9号園部仮橋架設工事 写真5

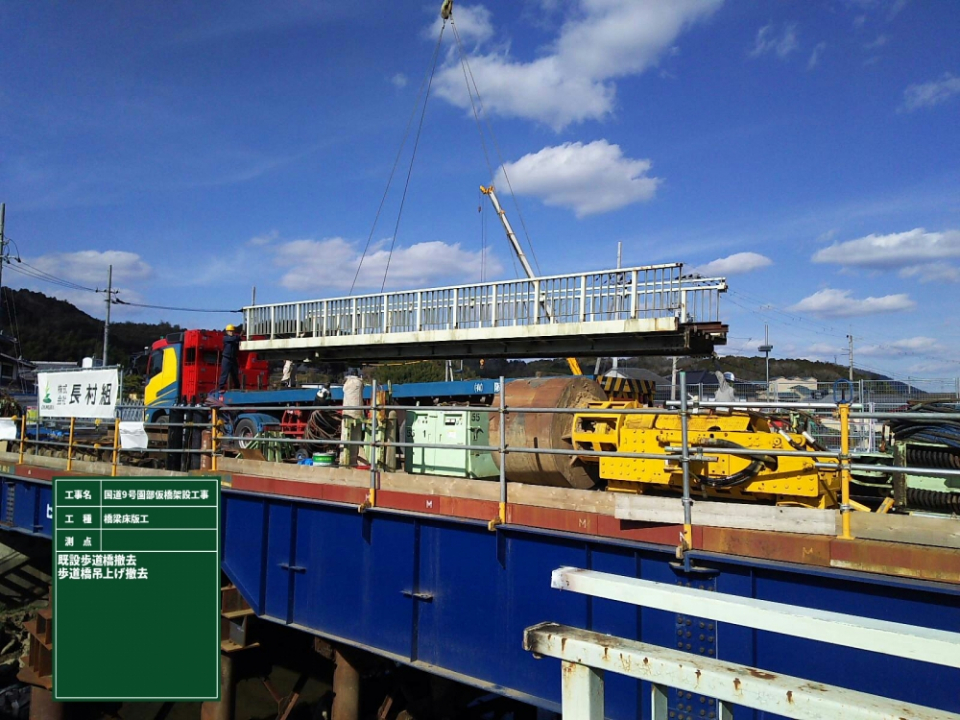

国道9号園部仮橋架設工事 写真6
国道9号園部仮橋架設工事 写真7
国道9号園部仮橋架設工事 写真8
国道9号園部仮橋架設工事 写真9
国道9号園部仮橋架設工事 写真1
国道9号園部仮橋架設工事 写真2
国道9号園部仮橋架設工事 写真3
国道9号園部仮橋架設工事 写真4
国道9号園部仮橋架設工事 写真5
国道9号園部仮橋架設工事 写真6
国道9号園部仮橋架設工事 写真7
国道9号園部仮橋架設工事 写真8
国道9号園部仮橋架設工事 写真9

国道9号園部仮橋架設工事

発注者
近畿地方整備局 京都国道事務所
工事場所
京都府南丹市園部上本町地先~京都府南丹市園部町河原町地先
竣工
令和2年3月31日

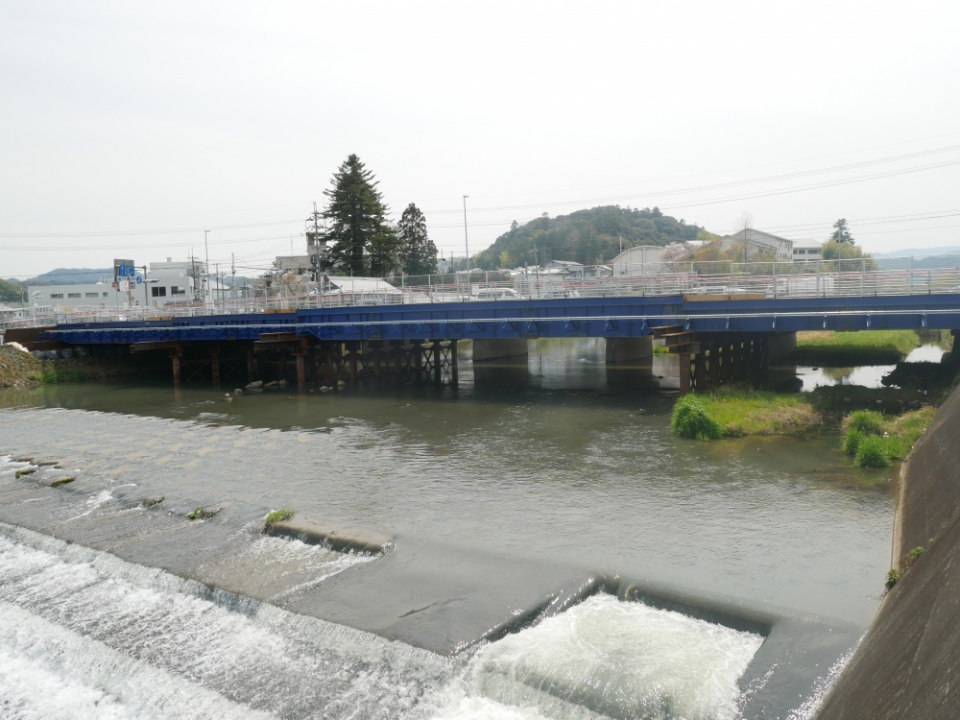

国道9号に架かる園部大橋架け替え事業(7年計画)の2年目の工事で、前回工事で園部川中央部まで架設していた仮橋を完成させる工事でした。
工事は、橋脚として鋼管杭(ℓ=13m~7m)15本をダウンザホール工法で打設し、その上に仮設橋梁桁を架設・覆工板設置を行うものです。周辺に民家や料理旅館・商店等があり、また、国道9号現道横での作業のため、振動・騒音や粉塵対策に細心の注意を払い施工しました。

地域住民に対し、工事の進行状況等を解りやすくするため、3Dイラストを作成して掲示しました。

工期が非常に厳しい中、働き方改革(4週8休)にも取り組みました。
